“Стоек нет, но вы держитесь” — серверное оборудование на colocation в ЦОД или…?
Рост затрат на инфраструктуру и ожидание кризиса с февраля 2022 года по сегодняшний день привели к “острому дефициту стойко-мест для серверов” – сообщили в iKS-Consulting. По результатам исследования, количество используемых мест в 2022 году в российских ЦОДах выросло всего на 10,8% до 58 300 шт.
Последствия не заставили ждать — тарифы на размещение выросли на 25 % по итогам первого полугодия 2023 года. На некоторых площадках цены выросли сразу на 100–200%.
«Сложившаяся ситуация не позволяет игрокам демпинговать или давать большие скидки на услуги, так как у всех есть проблемы с обслуживанием существующих мощностей» – заявил зам гендира «Ростелеком-ЦОДа» Сергей Крюков.
О какой ситуации речь, что выбирает бизнес сегодня и прогнозы рынка colocation – обсудим далее.
Что такое колокация?
Colocation – размещение оборудования в коммерческом дата-центре. Пользуясь услугой, бизнес получает преимущества:
Снижение затрат на инфраструктуру – капитальные расходы на строительство и оборудование собственного ЦОДа.
Эффективное использование ресурсов – доступ к высокопроизводительным серверам, сетям и системам охлаждения, что позволяет использовать передовую инфраструктуру без необходимости обслуживания.
Высокая доступность и надежность – доступ к сервисам 24/7 за счет того, что дата-центр обеспечивает отказоустойчивость и бесперебойную работу инфраструктуры.
Безопасность – биометрические системы контроля доступа и видеонаблюдение усиливают защиту данных на физическом уровне.

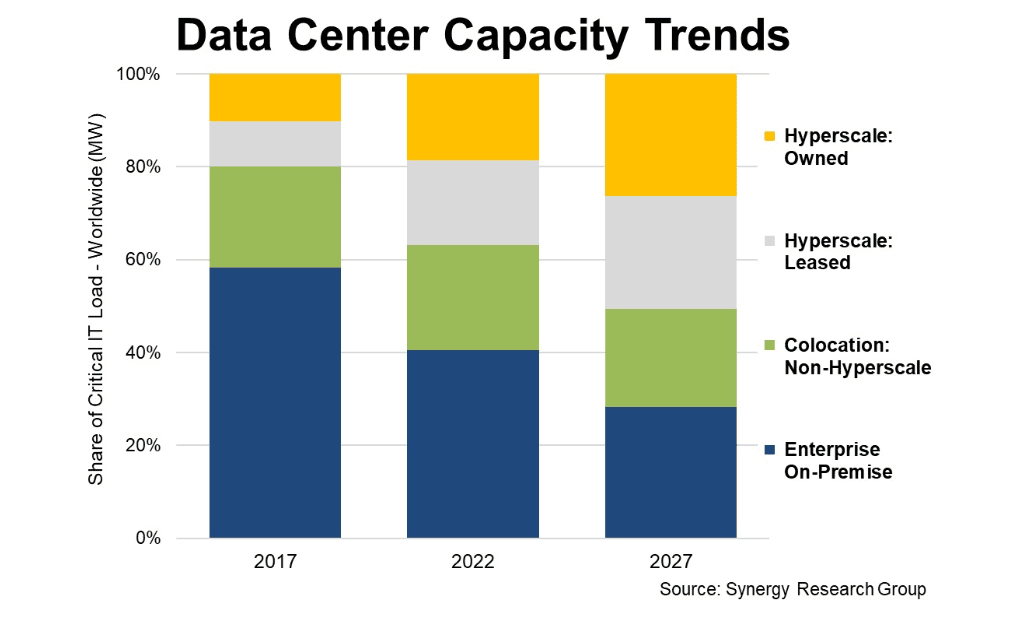

В связи с этим, ещё в 2021 году объем мирового рынка услуг колокации достиг $47,02 млрд. По прогнозам ResearchAndMarkets, популярность будет расти, а расходы превысят $100 млрд к 2026 году. Но 2022 год внёс свои коррективы.
Почему возник дефицит?
1. Выросли объёмы размещения ИТ-инфраструктуры в доступных дата центрах
В 2022 году крупный бизнес выкупил большую часть мест в ЦОДах, что вызвало нехватку стоек уже тогда. Ажиотаж отразился даже в перевыполнении государственного плана цифровой трансформации.
Более того, компании начали активно закупать иностранное оборудование “про запас” на случай полной остановки параллельного импорта.
Например, в мае 2023 года “Сбербанк” подал запрос на приобретение оборудования:
$40,5 млн на 2600 серверов, закупка которых поделена на семь лотов;
$80 млн на закупку серверов Huawei;
$38 млн руб на закупку СХД Dell и NetApp.
2. Строить ЦОДы стало сложнее и дороже
Затраты на строительство выросли в 2 раза из-за ухода зарубежных вендоров и санкций. Одни проекты перенесли на год-два вперёд, другие вообще заморозили или передали.
Переработка проекта ЦОД под нового поставщика занимает теперь до трех месяцев. И это без учёта новых сроков поставок.
3. На отечественные решения тоже нужна инфраструктура
Из-за ухода ключевых зарубежных вендоров, компании были вынуждены мигрировать на отечественные аналоги. С SAP – на 1С, с Microsoft – на другие сервисы, например, “Мой офис”.
Импортозамещение VDI: российские системы виртуальных рабочих столов
Исследование и сравнительная характеристика 3 отечественных систем виртуальных рабочих столов
Ситуацию осложнили новые требования законодательства:
– Поправки в ФЗ-152, ФЗ-149, ФЗ-323, ФЗ-187 обязывают обрабатывать, хранить и передавать ПДн только на территории РФ. Подробнее рассказывали тут. В случае несоблюдения и допуска утечки, компанию может ожидать штраф – от 1 до 3% оборота.
– С 1 января 2025 года в силу вступает полный запрет импортного ПО на объектах КИИ, согласно указу от 31 марта 2022 года N 166.
Например, в марте 2023 года стало известно, что «Газпромбанк» переходит на Эльбрус и российское ПО. А в июле ФНС инвестировала 1,5 млрд для быстрой миграции с Oracle и Windows на отечественные СУБД и ОС.
Что делать?
- Строить собственный ЦОД.
Например, структура «Росатома» — «Атомдата-центр», в мае опубликовала тендер на 23,8 млрд рублей на покупку строящегося в Москве ЦОДа в мае 2023 года. По условиям, участок будет оборудован инженерной инфраструктурой для размещения «железа» на 3 тыс. стоек суммарной мощностью 15 МВт или 4 тыс. — на 28 МВт. - Модернизировать инфраструктуру. Процесс занимает в среднем 1,5-3 года:
– Планирование (1-3 месяца): определяются цели и требования к модернизации. Разрабатывается бюджет и график работ.
– Аудит инфраструктуры (2-4 месяца) – анализ существующей инфраструктуры и оптимизация архитектуры.
– Подготовка (2-6 месяцев) – закупка нового оборудования и ПО, а также подготовка коммуникаций и кабельных сетей.
– Развертывание (6-12 месяцев и более) – замена инфраструктуры, миграция данных, внедрение новых технологий.
– Тестирование и оптимизация (2-6 месяцев) – настройка систем для обеспечения надежности и производительности.
– Завершение (1-3 месяца) – обучение персонала и документирование изменений.
При этом, модернизация сопровождается рисками потери данных, простоя систем, угроз для информационной безопасности.
- Заключить договор с ЦОД заранее. Практика распространена по всему миру – Microsoft, например, выкупает мощности за 2-3 года до запуска дата-центра.
В конце июля 2023 года стало известно, что крупные российские компании начали переносить серверную инфраструктуру из Москвы в ЦОДы за Уралом. Согласно данным RUVDS, прирост количества клиентов в ЦОДах Екатеринбурга, Владивостока и Новосибирска превысил 80% по сравнению с 17% в европейской части страны. В числе прочих, за Урал мигрировали «Вертолеты России» и алмазодобывающая «Алроса».
Заказчиков все больше интересует развертывание решений на отдаленных друг от друга площадках, чтобы «в случае физических атак не пострадал второй объект резервирования» – подтвердил тенденцию представитель сети дата-центров 3data Дмитрий Преде.
Перспективы
“Свободных мощностей за Уралом в коммерческих ЦОД к концу июля 2023 года практически нет” – заявил ведущий консультант iKS-Consulting Станислав Мирин. Однако, десятки ЦОД уже запланированы к строительству.
В июне 2022 года группа компаний Key Point анонсировала строительство 35 дата-центров в течение ближайших шести лет во всех федеральных округах России. ЦОД емкостью 400-1200 стоек появятся во Владивостоке, Новосибирске, Екатеринбурге и Ставрополе. ЦОД емкостью 50 – 400 стоек появятся еще в 30 городах страны. Первая очередь первого ЦОД сети группы компаний Key Point во Владивостоке запущена в эксплуатацию в феврале 2023 года.
Все дата-центры пройдут двухступенчатую процедуру сертификации Uptime Institute: на соответствие проектной документации ЦОД уровню Tier III Design Documentation и на соответствие введенного в эксплуатацию объекта уровню Tier III Constructed Facility. Также все дата-центры будут сертифицированы по стандартам PCI DSS и ФСТЭК.
В 1 квартале 2024 года 3-data и Key Point в партнёрстве с CORTEL запускают в эксплуатацию дата-центр уровня Tier III в Новосибирске на 880 стоек.
Предзаказ стоек будет доступен уже осенью этого года.
Если у вас остались вопросы о дата-центре уровня Tier III в Новосибирске – просто напишите нам.
